SemiAnalysis가 9월 10일 공개한 분석을 읽으며 처음 든 질문은 단순했습니다. 전력망 연결을 기다리지 않고 데이터센터 옆에 발전소를 지으면 되는 일인데, 왜 이렇게 많은 프로젝트가 발표 뒤에 멈추는 것일까요.
처음에는 가스터빈이나 엔진의 납기만 당기면 해결될 것처럼 보였습니다. 그런데 원문을 따라가 보면 BTM(Behind-the-Meter, 계량기 뒤편) 발전의 진짜 어려움은 발전기가 아니라 하나의 독립 전력망을 직접 만들고 끝까지 책임져야 한다는 데 있습니다. 전력망이 공짜처럼 제공하던 안정성, 고장 보호, 예비력과 운영 인력까지 데이터센터가 자기 비용으로 다시 만들어야 합니다.
BTM은 전력망을 버리는 기술이 아닙니다
BTM은 전력회사 계량기의 고객 쪽에 발전 설비를 두는 구조입니다. 그러나 BTM, 오프그리드, 아일랜드, 마이크로그리드는 같은 말이 아닙니다. 현장 발전과 전력망을 함께 쓰는 계통 병렬형도 있고, 발전소가 주전원을 맡되 제한된 전력망 연결을 남기는 구조도 있으며, 외부 계통과 완전히 끊어진 순수 오프그리드도 있습니다.
이 차이가 중요한 이유는 전력망 연결이 단순한 전기 공급선이 아니기 때문입니다. 계통은 주파수 변동을 흡수하는 관성과 고장 순간 차단기가 반응할 수 있는 고장 전류를 제공합니다. 순수 오프그리드로 갈수록 발전량만 채우면 되는 문제가 아니라 전력 품질과 보호 시스템까지 직접 설계해야 합니다.
그래서 지금 BTM 수요가 커지는 배경도 전기요금 절감이 아닙니다. 핵심은 시간입니다. SemiAnalysis는 BTM 기반 AI 연산용으로 확정 주문된 공급망 물량을 약 75GW로 추적하며, 이 가운데 약 20GW가 2026년 2분기에 주문됐다고 추정합니다. 연말에는 미국에서 약 3GW의 데이터센터 IT 용량이 BTM으로 가동될 것으로 봅니다.
이 수치는 SemiAnalysis의 자체 모델과 프로젝트 추적치이지 전체 산업의 확정 실적은 아닙니다. 그럼에도 방향은 분명합니다. AI 기업에는 값싼 전력보다 먼저 들어오는 전력이 더 비쌉니다. 계통 연결이 몇 년씩 늦어지는 동안 GPU를 놀리는 비용이 커졌기 때문에, 더 비싸고 효율이 낮더라도 빨리 가동할 수 있는 전원을 선택할 유인이 생겼습니다.

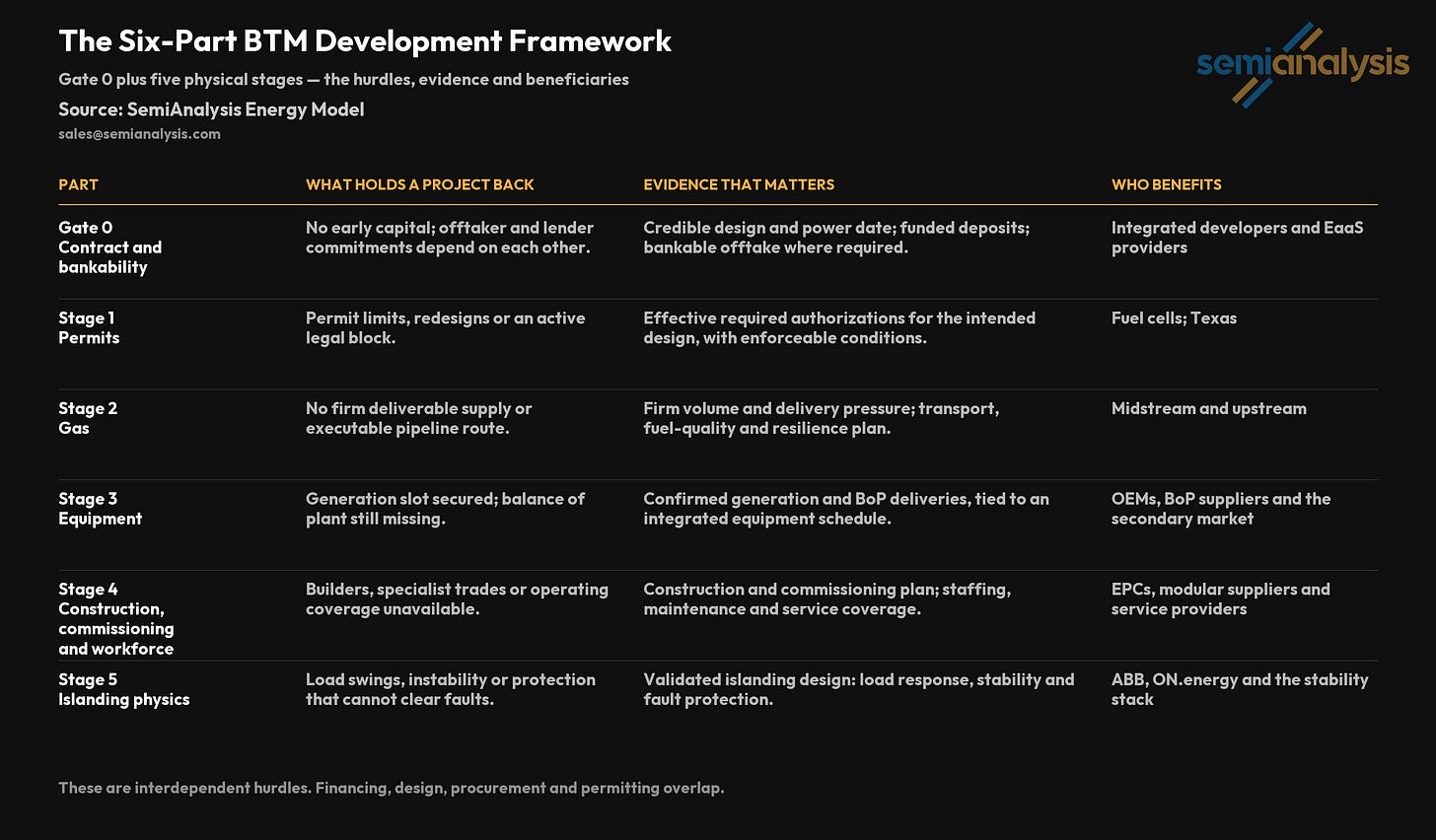

첫 번째 병목은 돈과 계약의 닭과 달걀입니다

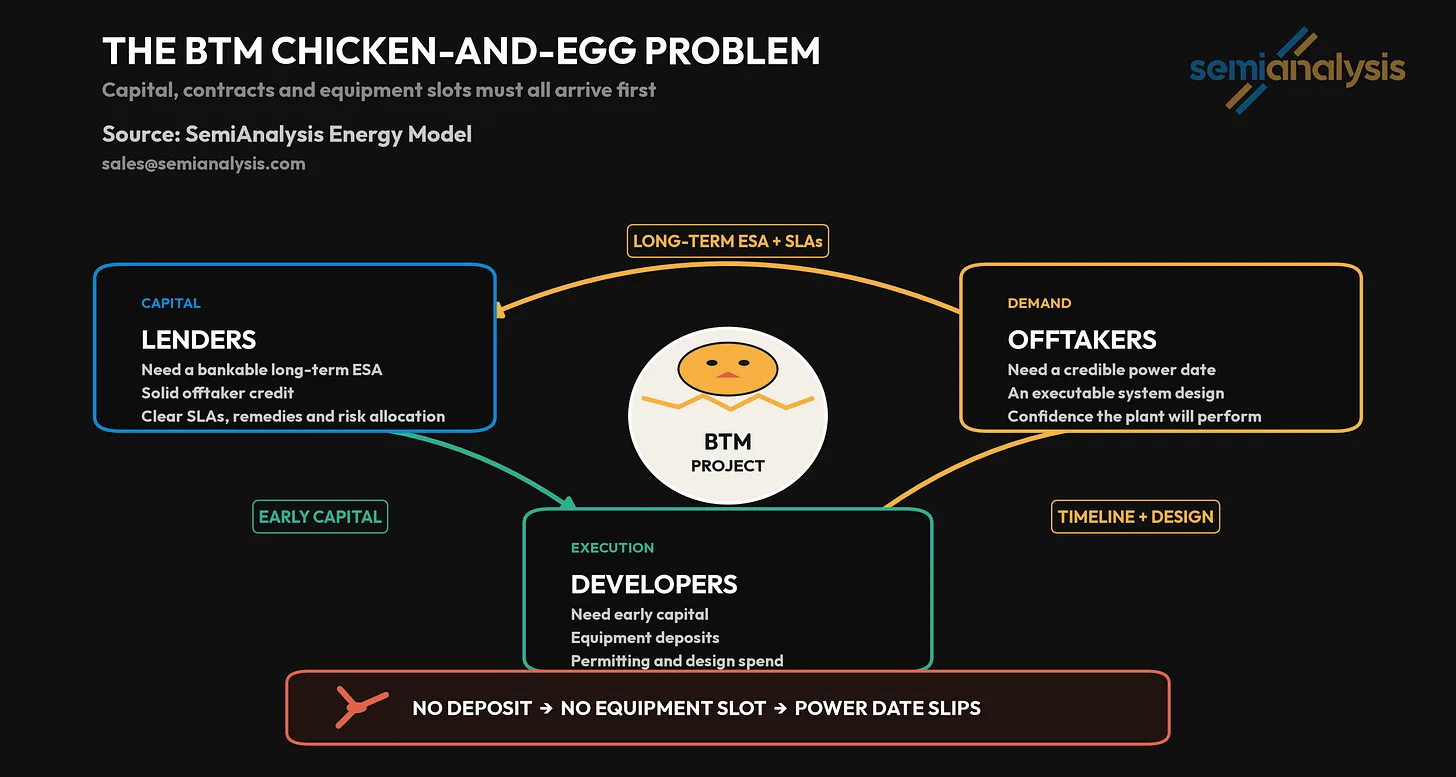

BTM 프로젝트는 시작부터 서로가 서로를 기다립니다. 대주는 신용도가 높은 전력 구매자와 장기 에너지서비스계약, 가동률 약속을 원합니다. 고객은 실제로 지킬 수 있는 전력 공급일과 검증된 설계를 요구합니다. 개발사는 그 설계와 납기를 확보하려면 발전기 보증금과 초기 인허가 비용부터 내야 합니다.
계통에 연결할 때는 적은 초기 자본으로 부지를 선점할 수 있었지만, BTM은 데이터센터와 함께 발전소도 먼저 지어야 합니다. SemiAnalysis는 1GW IT 용량을 지원하는 독립형 발전소 비용을 약 50억 달러로 봅니다. 전력과 데이터센터를 묶은 턴키 프로젝트는 MW당 총비용이 2,000만 달러를 넘기도 합니다.

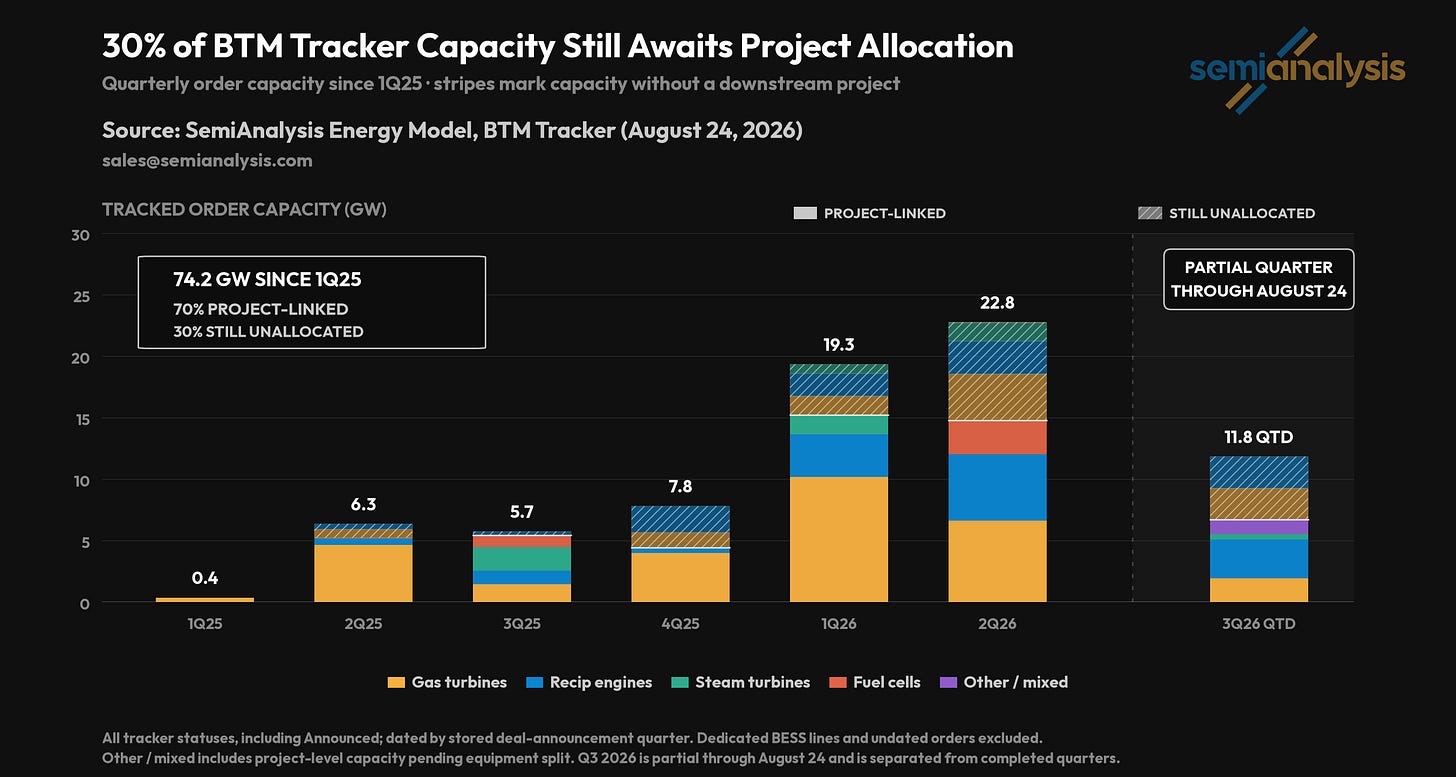

여기서 가장 먼저 걸러지는 것은 기술이 아니라 대차대조표입니다. 장비를 주문했다는 발표보다 계약 상대방의 신용, 보증금 납부, 지연 시 배상 조건과 금융 조달 가능성을 봐야 합니다. 2025년 1분기 이후 SemiAnalysis가 추적한 BTM 주문 74.2GW 가운데 약 30%는 아직 실제 프로젝트에 배정되지 않았습니다. 확정 장비 주문과 가동 가능한 발전소는 같은 숫자가 아닙니다.
두 번째 병목은 허가입니다
가스가 싸고 부지가 넓어도 대기 배출 허가를 통과하지 못하면 발전기는 돌지 못합니다. 질소산화물과 일산화탄소의 연간 잠재배출량이 기준을 넘으면 심사, 배출 모델링, 주민 의견 수렴과 추가 방지설비가 붙습니다. 같은 장비라도 어느 주와 카운티에 놓느냐에 따라 일정이 크게 달라집니다.
연료전지는 여기서 분명한 장점이 있습니다. 연소 대신 전기화학 반응으로 전기를 만들기 때문에 일반적인 가스터빈이나 왕복동 엔진보다 질소산화물 배출이 적고, 중대 배출원 기준 아래에서 허가받을 가능성이 높습니다. 다만 연료전지도 허가가 필요하고 이산화탄소가 나오며, 허가 접수나 표준 허가만으로 고객·자금·장비·가스가 확보됐다는 뜻은 아닙니다.

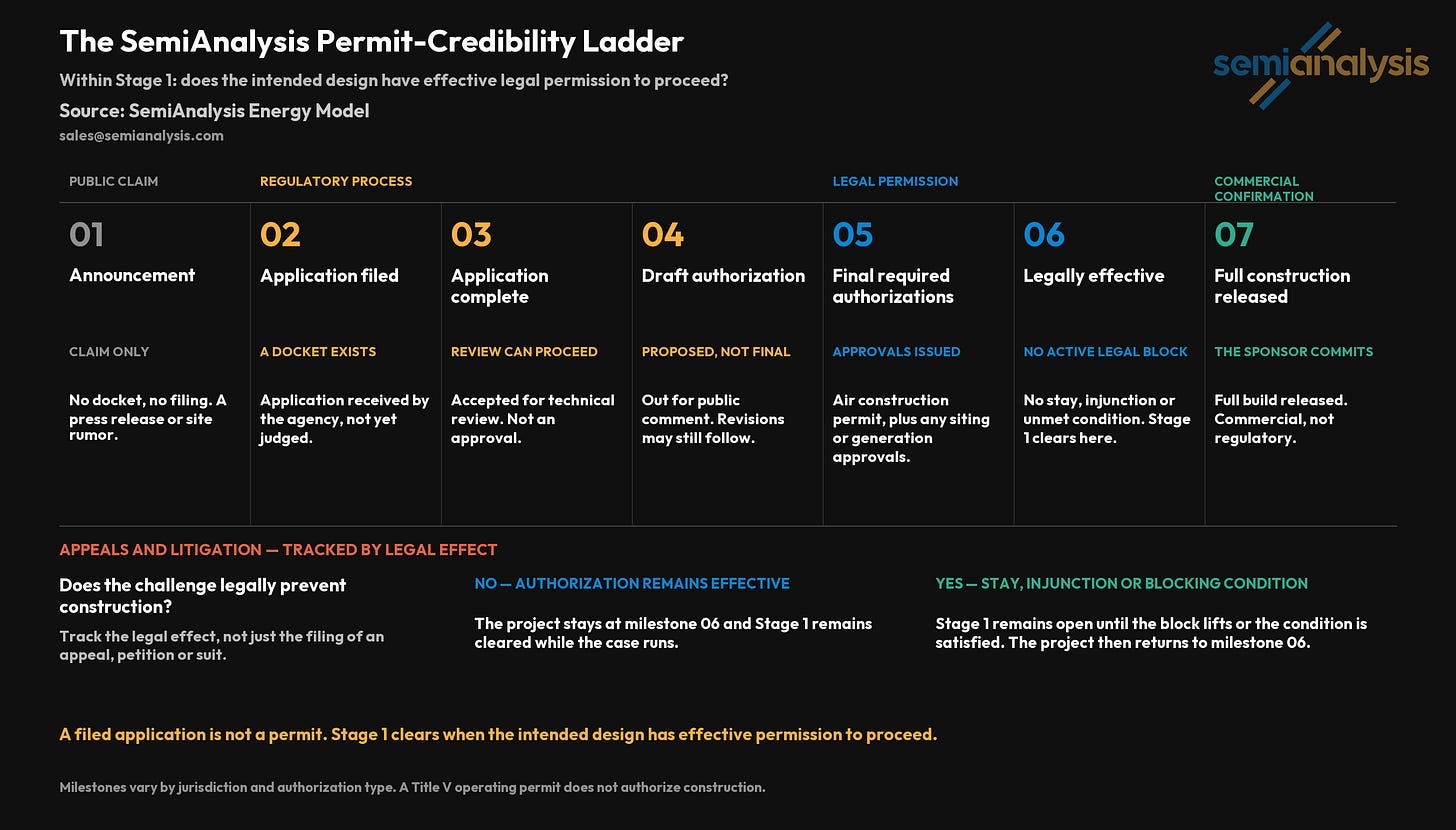

발표, 허가 신청, 신청서 완결, 초안 승인, 최종 허가, 법적 효력, 착공 승인까지는 서로 다른 단계입니다. 특히 소송이나 행정 정지 명령이 걸리면 최종 허가가 있어도 공사를 시작하지 못할 수 있습니다. 프로젝트를 볼 때 허가를 받았다는 문장보다 현재 법적으로 무엇을 할 수 있는지를 확인해야 합니다.
세 번째 병목은 가스입니다
미국에 천연가스가 많다는 사실과 특정 데이터센터가 매일 필요한 가스를 받을 수 있다는 사실도 다릅니다. 지도에 파이프라인이 가까이 있다는 것만으로는 부족합니다. 확정 운송 물량, 인도 압력, 연결 지점, 가스 품질과 공급 중단 시 대체 수단이 계약으로 묶여 있어야 합니다.
대규모 독립형 발전소라면 하나의 배관만으로 충분하지 않을 수 있습니다. 복수 인입선, 압축 설비, LNG 저장이나 이중 연료 같은 복원력 설계가 필요합니다. 파이프라인 인허가와 토지 통행권이 늦어지면 발전기와 데이터센터가 완성돼도 연료를 받지 못합니다. 가까운 가스가 아니라 확정된 가스가 병목입니다.
네 번째 병목은 발전기 바깥에 있습니다
가스터빈 공급은 이미 빠듯해 신규 슬롯이 2030년 이후로 밀렸고, 이 틈을 왕복동 엔진이 파고들고 있습니다. 엔진은 수백 kW부터 수십 MW까지 작은 단위로 나눠 설치할 수 있고, 단계적으로 용량을 늘리기 쉽습니다. SemiAnalysis가 수백 MW급 데이터센터 주문을 확보한 왕복동 엔진 제조사를 1년 전 12곳에서 현재 22곳으로 집계한 이유입니다.
하지만 발전기를 확보해도 변압기, 중전압 스위치기어, e하우스, UPS, 케이블과 제어 시스템이 없으면 전기는 서버에 도달하지 못합니다. 발전기 주문서가 눈에 잘 보이는 병목이라면, BoP(Balance of Plant, 발전소 보조설비)는 뒤늦게 공정을 멈추게 하는 병목입니다. 데이터센터와 발전소가 같은 전기 설비와 같은 전기 기술자를 놓고 경쟁한다는 점도 중요합니다.
대형 복합화력은 보일러 제작공, 압력 배관 용접공과 정밀 정렬 기술자가 필요합니다. 왕복동 엔진은 이 부담이 덜하지만 전기공과 기계 설치 인력을 더 요구합니다. 연료전지는 압력부품 관련 인력이 적다는 장점이 있지만, 수 GW 규모로 수백 개의 모듈과 슈퍼커패시터를 묶어 운전한 전례가 충분하지 않습니다. 어느 기술도 인력과 시운전 문제를 완전히 지우지는 못합니다.
다섯 번째 병목은 아일랜드 운전의 물리학입니다
AI 훈련 부하는 짧은 순간에도 수십 MW씩 흔들릴 수 있습니다. 가스터빈은 배출 성능을 유지하려면 일정 부하 이상에서 운전해야 하고, 급격한 부하 변화는 축과 제어 시스템에 스트레스를 줍니다. 전력망이 없는 현장에서는 이 변동을 받아줄 더 큰 시스템이 없습니다.

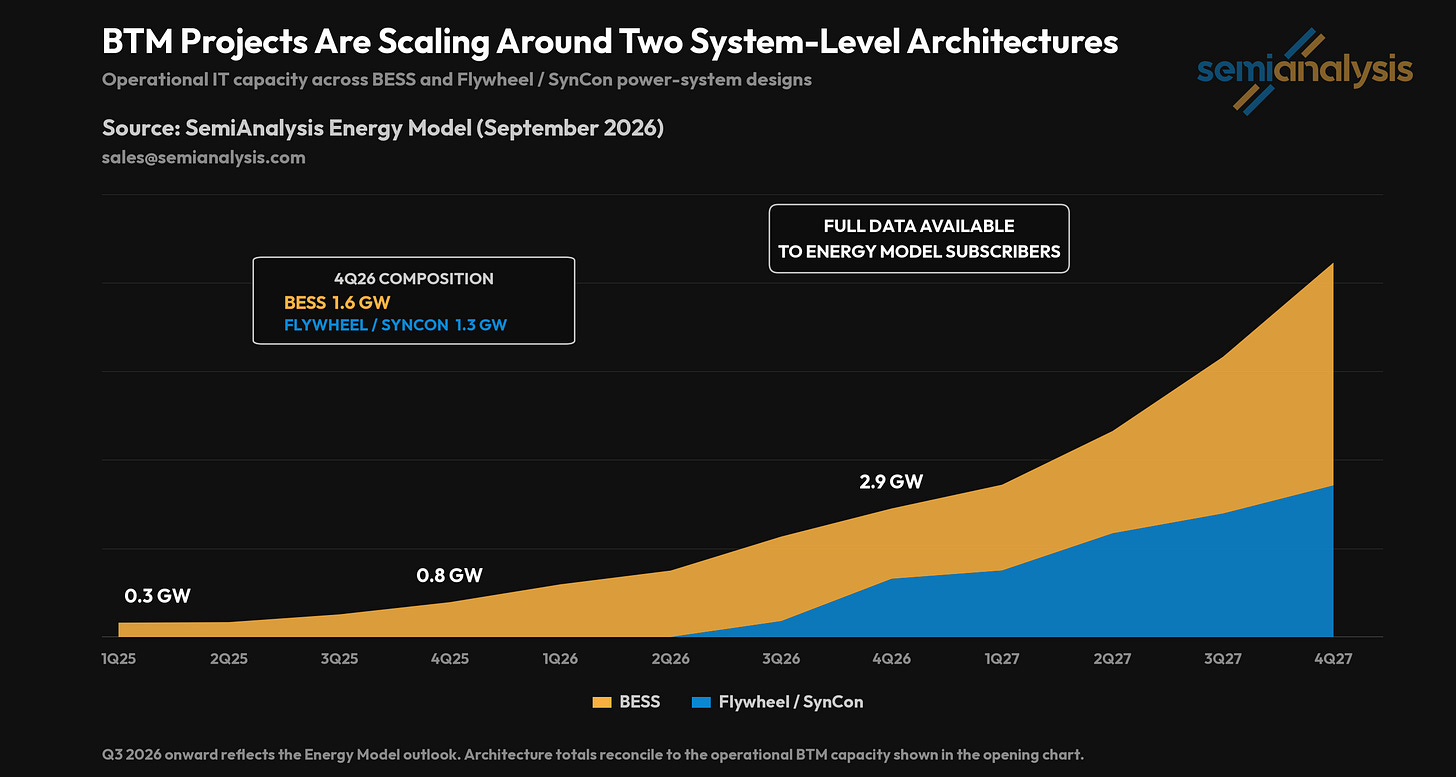

그래서 BESS(배터리 에너지저장장치), 플라이휠, 동기조상기와 슈퍼커패시터가 발전기의 부속품이 아니라 핵심 설비가 됩니다. 이 장치들은 GPU 부하가 튈 때 순간 전력을 보충하고, 주파수를 잡으며, 고장 시 보호장치가 작동할 시간을 벌어줍니다. SemiAnalysis는 2026년 4분기 가동 BTM IT 용량 가운데 BESS 기반을 1.6GW, 플라이휠·동기조상기 기반을 1.3GW로 추정합니다.
태양광과 배터리만 쓰면 가스와 대기 허가 문제를 피할 수 있지만 물리학이 다시 나타납니다. 인버터 기반 전원은 엔진이나 터빈처럼 큰 고장 전류를 내지 못해 기존 과전류 보호 방식이 제대로 작동하지 않을 수 있습니다. 그리드포밍 인버터와 동기조상기를 더해야 하고, 밤과 악천후까지 감당할 저장 용량과 넓은 부지가 필요합니다.
최후의 승자는 순수 오프그리드가 아니라 계통 병렬형입니다
제가 보기에는 장기 승자는 전력망을 완전히 버린 발전소가 아닙니다. 현장 발전으로 먼저 가동한 뒤 전력망 연결이 도착하면 계통과 병렬로 운전하거나, 현장 발전을 주전원·백업·계통 수출 자원으로 바꿀 수 있는 아일랜드 가능 하이브리드 구조입니다.
전력망은 규모의 경제와 안정성에서 여전히 강합니다. 반대로 BTM은 속도와 계약 책임에서 강합니다. 둘 중 하나를 고르는 것이 아니라 초기에는 BTM이 시간 병목을 풀고, 이후에는 계통 연결이 비용과 신뢰도를 보완하는 구조가 가장 많은 선택권을 남깁니다.
기업 기준으로는 발전기 한 대를 파는 회사보다 허가, 가스, 발전기, BoP, EPC, 시운전, 운영·정비와 가동률 보증을 하나의 계약으로 묶는 통합 사업자가 유리합니다. SemiAnalysis가 EaaS(Energy as a Service, 에너지 서비스형 사업자)를 새로운 BTM 전력회사라고 부르는 이유입니다. 고객은 장비를 사고 싶은 것이 아니라 약속한 날짜부터 안정적인 MW를 사고 싶기 때문입니다.
그 아래에서는 왕복동 엔진과 연료전지, 중전압 전기설비, 모듈형 e하우스, 배터리·플라이휠·동기조상기 공급사가 함께 수혜를 받을 가능성이 높습니다. 특히 설치와 유지보수 인력, 예비 부품과 원격 운영까지 제공할 수 있는 업체는 장비 매출을 장기 서비스 매출로 바꿀 수 있습니다.
기업 이름으로 좁히면 세 묶음이 보입니다. 첫째는 VoltaGrid, Williams, Solaris처럼 가스 조달부터 발전과 운영까지 묶거나, Bloom Energy와 Enchanted Rock처럼 장비 공급을 넘어 설치·운영·가동률을 책임지는 사업자입니다. SemiAnalysis의 표현대로 이들은 단순 OEM이 아니라 새로운 BTM 전력회사에 가깝습니다.
둘째는 GE Vernova와 Siemens Energy 같은 대형 가스터빈 강자보다 데이터센터용 물량을 빠르게 늘리는 Caterpillar, Cummins, Wärtsilä, INNIO 같은 왕복동 엔진 업체입니다. 대형 터빈은 효율에서 강하지만 납기가 길고, 왕복동 엔진은 작은 단위로 증설하면서 고장 위험을 여러 대에 나눌 수 있습니다. 다만 INNIO와 VoltaGrid처럼 비상장 회사도 있어 테마의 핵심 수혜와 투자 가능한 주식은 구분해야 합니다.
셋째는 ABB와 같은 전력 제어 업체, 배터리·플라이휠·동기조상기와 중전압 설비 공급사입니다. 발전기 브랜드가 바뀌어도 부하 변동을 흡수하고 여러 전원을 하나의 안정적인 전력망처럼 움직이게 하는 장치는 필요합니다. 저는 발전기보다 이 안정성 스택의 수주와 서비스 매출이 얼마나 커지는지를 더 오래 지켜볼 생각입니다.
반대로 발전기 납기 하나에만 의존하거나, 실제 고객 없이 장비 슬롯부터 쌓은 개발사, 확정 가스 계약 없이 가까운 파이프라인만 홍보하는 프로젝트는 위험합니다. 순수 연료전지와 순수 재생에너지 역시 허가의 한 문제를 줄일 뿐, 대규모 아일랜드 운전과 안정성 비용까지 해결했다는 뜻은 아닙니다.
좋은 기업이 곧 좋은 주식은 아닙니다. BTM 수요가 강하더라도 이미 주가가 수년치 성장과 높은 마진을 반영했다면 투자 수익률은 달라질 수 있습니다. 수주 잔고의 크기보다 프로젝트 배정률, 취소 조건, 보증금, 실제 납품 시점, 서비스 매출 전환과 증설에 필요한 자본을 함께 봐야 합니다.
제가 확인할 숫자는 여섯 가지입니다
첫째는 신용도 높은 고객과 체결한 장기 계약, 둘째는 법적으로 효력이 생긴 최종 허가입니다. 셋째는 압력과 물량이 명시된 확정 가스 운송 계약, 넷째는 발전기와 BoP를 묶은 납품 일정입니다.
다섯째는 시운전 이후 실제 가동률과 유지보수 비용, 여섯째는 전력망 연결 뒤 발전소를 어떻게 쓸지에 대한 전환 계획입니다. 이 여섯 가지가 함께 확인되지 않는다면 거대한 MW 숫자는 발전소가 아니라 아직 조립되지 않은 옵션에 가깝습니다.
정리
BTM 발전은 전력망을 피해 가는 지름길이 아닙니다. 전력망이 하던 일을 프로젝트 내부로 옮겨 계약, 허가, 연료, 장비, 인력과 물리학을 한꺼번에 해결하는 더 어려운 길입니다.
제 관점에서 앞으로의 질문은 어느 발전기 회사의 주문이 가장 많은가가 아닙니다. 누가 고객의 신용과 자본을 묶고, 허가와 가스를 확보하며, 발전기 바깥의 전기설비와 안정성까지 책임져 약속한 날짜에 실제 MW를 인도할 수 있는가입니다. BTM의 최후 승자는 가장 큰 터빈을 만든 회사가 아니라 가장 많은 병목을 하나의 서비스로 없애는 회사일 가능성이 높습니다.
