모라토리엄이 미국 데이터센터 건설을 죽이고 있다는 말에 동의하지 않습니다 .
2026년 9월 16일

미국에서 지방정부가 데이터센터 건설을 막고 있다는 이야기가 널리 퍼져 있습니다.

세미애널리시스가 이를 실제 숫자로 확인한 자료입니다.
텍스트는 간략하게 전달하고 분량이 많아서 html 문건으로 핵심정리 하였습니다.

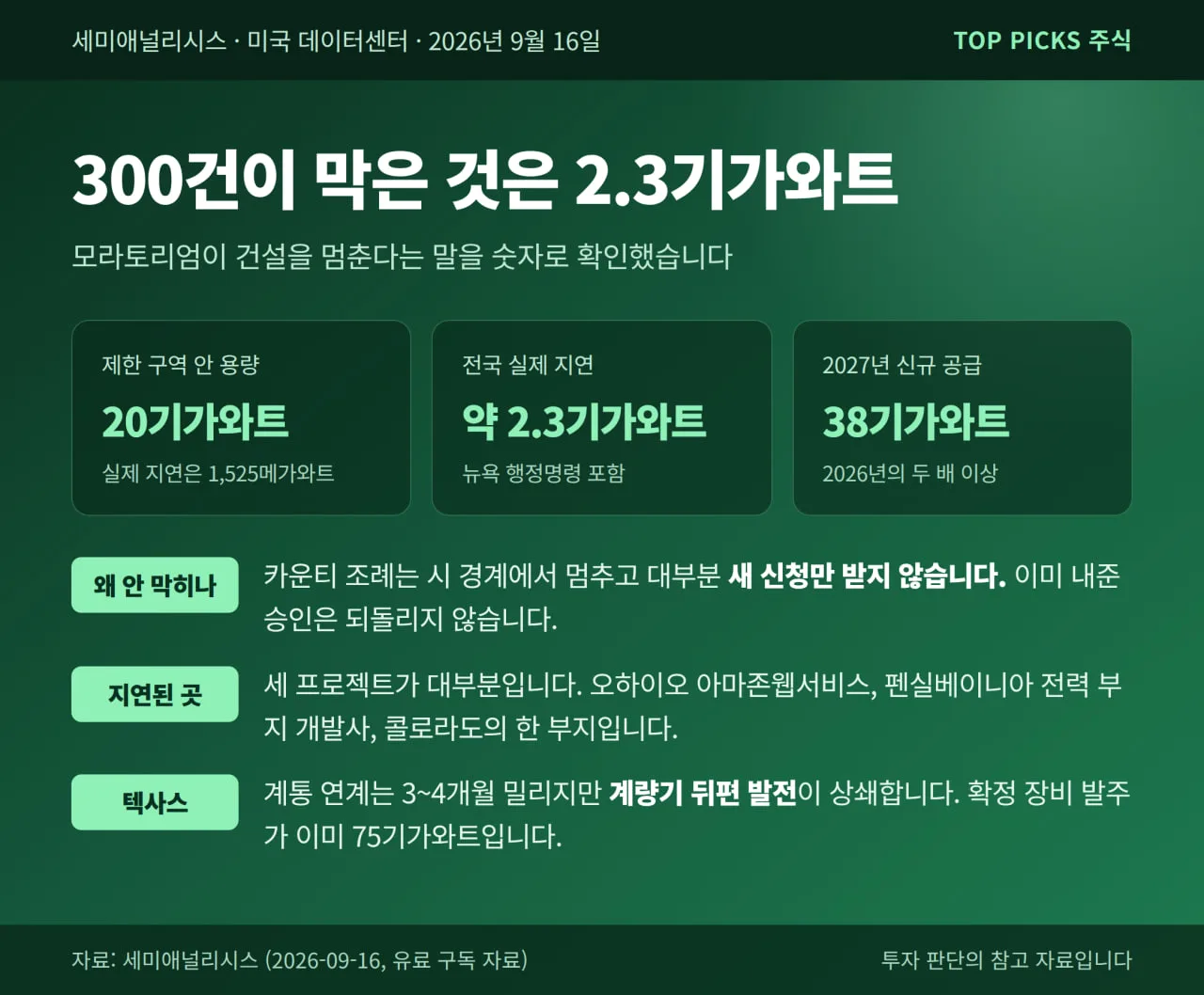

지난 1년 반 동안 300곳이 넘는 시와 카운티, 타운십이 데이터센터를 멈추는 결정을 내렸습니다.

여기에 주 단위 조치도 넷 있습니다.

뉴욕은 환경 허가 발급을 중단했고, 텍사스는 계통 연계 대기열의 다음 단계를 멈췄으며, 펜실베이니아는 신속 허가 대상에서 제외했고, 오리건은 주 소유지 거래를 동결했습니다.

그런데 실제로 늦춰진 용량은 전국을 통틀어 약 2.3기가와트입니다.

지방정부 차원만 보면 제한 구역 안에 들어간 용량이 약 20기가와트인데 실제 지연은 1,525메가와트, 그 가운데 7.6%에 그칩니다.

세 개 프로젝트가 이 물량의 거의 전부입니다.

오하이오의 아마존웹서비스 캠퍼스와 펜실베이니아의 전력 부지 개발사 캠퍼스, 콜로라도의 한 부지입니다.

이유는 넷입니다.

카운티 조례는 시 경계에서 멈추고, 대부분 새 신청만 받지 않을 뿐 이미 내준 승인을 되돌리지 않으며, 기간이 짧아 2028년 이후 프로젝트가 허가를 신청하기 전에 만료되고, 소송이나 장비 납기 같은 다른 요인이 이미 일정을 정하고 있습니다.

세미애널리시스는 2027년 미국 데이터센터 IT 용량이 38기가와트 늘어난다고 봅니다.

2026년의 두 배가 넘습니다.

이 가운데 22기가와트는 이미 건물을 올리는 중이고 나머지 16기가와트도 대부분 자금 조달을 마치고 부지 공사를 하고 있습니다.

세부내용은 여기에서 확인하세요. https://c2ff7649.top-picks-reports.pages.dev/

  • 멤버십 가입하시고 VIP텔레그램방 입장하시면 더 유용한 정보를 얻으실 수 있습니다.

본 콘텐츠는 일반적인 정보 제공 및 교육 목적이며 투자 자문, 투자 권유, 종목 추천이 아닙니다. 최종 판단과 책임은 이용자 본인에게 있습니다.
한국증시 힘내라! BrinK 오픈 이벤트 - 주식증정
